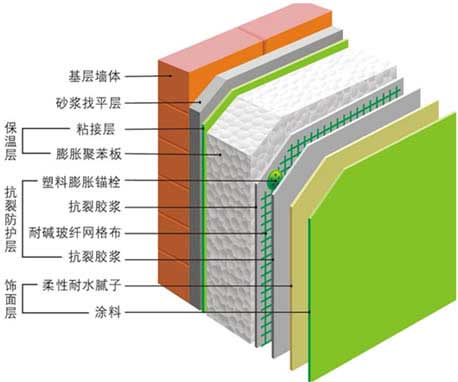

外墻保溫施工要點當基層墻體驗收合格后,就可進行保溫層施工。
其具體施工工藝為:清理、找平基層→彈、掛控制線→安裝、找平底端托板檐→材料工具準備→配粘結膠漿→粘貼翻包網格布→粘貼苯板→檢查校平→填塞板縫→打磨找平→安裝裝飾線條(用苯板制成)或分格縫→釘錨固釘→保溫層驗收。
1.粘貼聚苯板的施工要點。粘貼翻包網:在以下部位粘貼翻包網,并進行密封防水處理。門窗洞口周邊、預留洞口、女兒墻、勒腳、陽臺、雨棚等,變形縫及基層不同構造不同材料結合處。以上部位稱為系統終端。翻包網格布要求壓入聚苯板兩面均不少于100mm.點框法粘貼聚苯板:用抹子將拌好的漿料均勻的涂布于聚苯板四周,空白處均勻的涂布若干灰餅,然后將聚苯板按預定的位置對位,并均勻用力按壓,隨時檢測垂直度、平整度,使聚苯板與基底粘結牢固、平整。壓平后聚苯板四周漿料寬度約60mm,最窄處不少于60mm,灰餅直徑不少于100mm,厚度5mm,且粘結面積不少于聚苯板面積的30%.拼縫及細部要求:聚苯板粘貼時應自下而上,錯縫粘貼,轉角咬槎。每層錯縫1/2板長不少于200mm.對下料尺寸偏差造成板間縫隙大于2mm的,應將聚苯板裁成合適的小片塞入縫中。門窗洞口四角的聚苯板應采用整板切割成形,不得拼接。接縫距洞口四角不少于200mm.聚苯板粘貼完成靜置24h后將板縫不平處用砂紙打磨平整再進行下道工序。安裝錨固件聚苯板粘貼牢固后安裝錨固件。按要求位置用沖擊鉆鉆孔,錨固深度不少于25mm。
2.保護層施工要求。用鏝刀將拌好的砂漿均勻的涂布在聚苯板表面上。將預先裁制好的網格布對正位置用鏝刀壓入抹面砂漿中,逐行抹壓,避免網格布褶皺。網格布橫向鋪設、自上而下逐行鋪貼,沿外墻轉角處依次鋪貼;遇門窗洞口時在洞口四角加貼一塊長300mm,寬200mm的45.斜向網格布。在下列部位須鋪設加強網:底層距室外地面高度2米范圍的部位;可能遭受沖擊力部位。加強網格布的鋪貼方法:先貼加強網,再貼標準網,加強網與標準網之間必須加抹一層抹面砂漿。網格布的搭接:標準網格布的搭接寬度≥100mm;加強網格布不得搭接及彎折,網邊須對接。轉角處網格布要連續鋪設,包轉寬度≥200mm.接槎的處理:不能連續施工的工作面預留搭接寬度≥100mm的網格布在抹面砂漿外,并注意保持網格布的平整與清潔以便后續施工。抹平修整:用抹子將砂漿抹壓平整。
3.注意事項。首先每個分格單元必須一次性施工完成。禁止在一個分格內出現接槎。其次接近分格條邊緣施工時,要加細處理。新抹砂漿不要抹到鄰近板塊,打磨時,避免對已完板塊進行二次打磨。第三水平分格縫位置距離每步腳手架高度不少于0.3m.第四施工墻面應采取遮陽和防風措施。最后施工完成后24小時內避免雨水沖刷。
目前我國外墻保溫技術發展很快,是節能工作的重點。雖然外保溫產品技術與施工質量尚需提高,但是推廣實施建筑物外墻外保溫技術既有利于國家可持續發展,延長建筑物使用壽命,又有利于家家戶戶節省日常開支,是大勢所趨。但是外墻外保溫對產品技術和施工質量要求比較高,對施工隊伍提出更高的要求。因此,要提高防外墻保溫的質量施工質量,必然從材料、施工兩方面嚴格把關。
施工要點
(1)基層墻體的處理:基層墻體表面不得有油污、脫模劑、浮塵等污染物,墻面不平整處可用角磨機打磨,基層墻面若太干燥,應適當灑水潤濕。
(2)墻面彈線:施工前首先讀懂圖紙,確認基層結構墻體的伸縮縫、結構沉降縫、防震縫墻體體型突變的具體部位,并做出標記。此外還應彈出首層散水標高線和伸縮縫具體位置。
(3)粘貼聚苯板(擠塑板)
①配制膠粘砂漿:②采用點框粘法:用鐵抹子首先沿擠塑板周邊(注意:非側面)涂抹配制好的膠粘砂漿,寬度80mm左右,厚度10mm左右,側面留50*50mm寬排氣口,而后在板的中間部位均勻布置6個粘接點,每點直徑150mm,漿厚10mm,中心距離200mm。使用非標準板時長寬每200mm設一個粘接點。必須保證擠塑板與基層粘接面積不小于40%。
③聚苯板(擠塑板)抹完膠粘砂漿后應立即平貼在基層墻體上輕輕滑動就位,并隨時用靠尺檢查平整度和垂直度。粘貼擠塑板時板與板之間要相互擠緊,每貼完一塊板后及時清理擠出的膠粘砂漿。
擠塑板粘貼牢固后如發現有接縫不平的現象立即用打磨抹子打磨,磨平后用刷子將板碎屑清理干凈。擠塑板要從下到上沿水平方向橫向鋪貼,上下板之間錯開、不得通縫。拐角交接處應相鄰錯開。

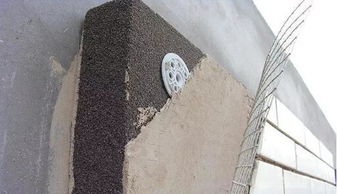

④安裝錨固件:在貼好的板上用沖擊鉆鉆孔,孔洞深入墻基面25mm以上,數量為:第1~6層不設;第7~10層不少于4個/m2;第11層及以上不少于6個/m2。用Φ6聚乙烯(尼龍)漲塞、長80mm防銹鍍鋅螺絲、Φ60mm塑料墊板將擠塑板固定在墻體上。螺絲擰到與擠塑板面平齊。
⑤安裝分格條:根據建筑物立面圖設計與業主方要求在擠塑板保溫層上彈出分格線和滴水槽的位置,然后用多功能壁紙刀沿彈好的分格線開出凹槽,凹槽尺寸應比設計要求的分格條寬10mm,深6mm。在凹槽中嵌滿抗裂砂漿并粘貼好耐堿玻纖網格布后將塑料分格條、滴水槽嵌入凹槽中,與抗裂砂漿粘結牢固,用抗裂砂漿抹平茬口,抗裂砂漿終凝后及時清理凹槽內的雜質,具體構造做法見節點附圖。
⑥在板表面抹底層聚合物砂漿1-2mm,抹子搓平。將大面網格布沿水平方向或垂直方向繃直,用抹子將其抹平,使其緊貼底層聚合物砂漿。網格布搭接時注意搭接寬度不小于50mm。門窗角部、板拐角處等應力集中部位如沒有膨脹縫,沿45度方向各加一層400*200網格布,在陽角還需局部加鋪一層寬400mm網格布,位于標準網格布下方。在底層聚合物砂漿凝結前,抹面層聚合物砂漿,厚度1—2mm,蓋住玻纖網格布,抹灰層達到3-5mm。首層需加鋪一層網格布,并再抹一道抹面砂漿,以提高抗沖擊強度,加強部位抹灰厚度宜為5-7mm。
⑦在以下部位需翻包網格布:門窗洞口、勒角、陽臺、變形縫和其他需要中止體系的部位。其做法如下:在擠塑板上抹上膠粘劑,將幅寬250mm的玻纖網布一端100mm壓入膠粘劑內,而后將涂好膠粘砂漿的板粘貼在墻上,背面和側面抹上底層聚合物砂漿,將預先甩出的玻纖網布沿板翻轉粘貼在擠塑板上。
平房外墻保溫怎么做?
1、首先要使用防水扛裂砂漿對基層進行抹灰,抹灰要嚴格按照抹灰的工藝來進行
2、在防水砂漿表面貼保溫板,貼保溫板要采取用釘子固定和抹粘接砂漿同時進行的方法來貼保溫板。保溫板上的釘子要求每平米不少于六個釘子,而且保溫板的保溫釘不能用錘砸進去,必須使用改錐把保溫釘擰到我們在墻上打孔內。
3、保溫板鋪貼完成以后,要在保溫板的表面掛網格布。
4、在網格布的表面刮抗裂砂漿。這次抗裂砂漿是作為涂料的底層來使用的,不用刮的太厚了。底層處理完以后就可以使用外墻涂料了。
做好保溫的外墻可以保證室內外溫度差異的效果,不需要空調或者暖氣就可以實現。所以保溫這一塊在現代的房屋設計圖中成為越來越重要的建材!我們要做好節能保溫,才能有效的保護環境不被污染,節約國家的有限資源,真正做到可持續發展!保溫材料是會被大家所接受的,成為一種越來越流行的建筑材料。其實并不是只有外墻可以做保溫材料,在屋面也是可以做保溫材料的,這樣特別是在夏季,烈日下室內依然陰涼如春季,這些都是在設計中所必須要考慮的。房屋建好后起碼也要居住幾十年的,做好了節能才能一勞永逸,不再浪費資源!
個人見解,僅供參考:外墻保溫施工前視工程規模考慮是否需要專家論證,編制專項施工方案進行審核,對建筑外墻基層應先進行驗收,基層不合格對保溫施工影響很大(保溫厚度不允許出現負偏差的),再說保溫施工前,材料最好是提前做復試(保溫材料復試周期比較長),其次施工前做好樣板,按照合格的樣板進行施工(樣板帶路)。
如果是粘貼保溫板施工,要注意板材粘接面積、垂直平整度要符合要求,門窗洞口、墻體陰陽角等細部做法要滿足規范要求,需要加設的防火隔離帶及嵌固帶按要求加設好,保溫固定用膨脹螺栓按照方案要求數量、深度要夠,耐堿網格布搭接長度及口角、陰陽角做法按規范要求進行搭接施工,面層抗裂砂漿厚度及表面平整度控制好,本人基本就能考慮到這些,僅供參考,共同學習。
1. 基層清理。
清理混凝土墻面上殘留的浮灰、脫模劑油污等雜物及抹灰空鼓部位等,并進行修補。外墻各種洞口填塞密實。
要求粘貼聚苯板表面平整度偏差不超過4mm,超過偏差時對突出墻面處進行打磨,對凹進部位進行找補。2. 墻面測量、彈線、掛線。
根據建筑立面設計和外墻外保溫技術要求,在墻面彈出外門窗水平、垂直控制線及伸縮線、裝飾縫線等。在建筑外墻大角及其他必要處掛垂直基準線,每個樓層適當位置掛水平線,以控制聚苯板的垂直度和平整度。
3. 粘貼翻包網格布。凡在粘貼的聚苯板側邊外露處都應做網格布翻包處理。
將不小于200mm寬的網格布中的80mm寬用專用粘結砂漿牢固粘貼在基面上,后期粘貼聚苯板時在將剩余網格布翻包過來。4. 粘貼聚苯板。
外保溫用聚苯板標準尺寸為600mm*900mm、600mm*1200mm兩種,非標準尺寸或局部不規則處可現場裁切整塊墻面的邊角處應用最小尺寸超過300mm的聚苯板,聚苯板的拼縫不能留在門窗口的四角處。由于基層墻體的表面平整度不夠好,因此宜采用點框粘法,當飾面為涂料做法時,粘結面積不小于40%。
不得在板的側面涂抹粘結砂漿。排板時按水平順序排列,上下錯縫粘貼,陰陽角處應做錯茬處理。
粘板時即使清楚板邊溢出的粘結砂漿,使板與板之間無“碰頭灰”。板縫應拼嚴,縫寬超過2mm時用相應厚度的聚苯片填塞。
拼縫高差不大于1.5mm,否則應先用砂紙或?qū)S么蚰C具打磨平整。5. 錨固件固定。
采用機械錨固件固定聚苯板時,錨固件安裝應至少在粘結砂漿使用24h后進行,用電錘在聚苯板表面向內打孔,孔徑視錨固件直徑而定,進墻深度不得小于設計要求。擰入或敲入錨固釘,釘頭和圓盤不得超出板面。
6. 聚苯板接縫處表面不平時,需要用襯有木方的粗砂紙打底。打磨動作要求為:呈圓周方向輕柔旋轉,打磨后用刷子清除聚苯板表面的泡沫碎屑。
7. 抹底層抹面砂漿。聚苯板粘貼及錨固件施工完畢并經驗收合格后進行聚合物砂漿抹灰,在聚苯板面抹底層抹面砂漿,同時將翻包網格布壓入砂漿中。
門窗口四角和陰陽角部位所用的增強網格布隨即壓入砂漿中。8. 鋪貼網格布。
將網格布繃緊后貼于底層抹面砂漿上,用抹子由中間向四周把網格布壓入砂漿得表層,要平整壓實,嚴禁網格布皺褶。網格布不得壓入過深。
鋪貼遇有搭接時,必須滿足橫向100mm,縱向80mm的搭接長度要求。在底層砂漿凝結前再抹一道抹面砂漿罩面,以僅覆蓋網格布、微見網格布輪廓為宜。
面層砂漿切忌不停揉搓,以免形成空鼓。
外墻外保溫是一項先進的外墻節能技術。但外保溫系統位于建筑物的外表面,直接面向大氣環境。除系統性能應承受室外多種不利因素的作用和滿足外墻的保溫隔熱要求外,其可靠性、完全性和耐久性尤為重要。在高層建筑中使用,需要特別注意下列問題:
一是系統與基層墻體應有可靠的固定。高層建筑應承受風荷載較大,而且墻體部分會產生很大負風壓(吸力)。因此,保溫層應與基層(無機材料)有可靠的黏結,尤其是采用(有機材料)保溫板,一定要注意這個環節。而由無機材料構成的保溫層,如伊通建筑保溫系統,與各種基層墻體(無機的混凝土、各類墻體材料等)具有良好的匹配性和相容性;同時受到風荷載作用下不會變形、剝落,具有高度的安全性和可靠性。
二是系統的防火性能應符合國家有關法律規定。現在用于高層建筑的外保溫較多采用阻燃性聚苯板,這類材料具有可燃性,用于高層建筑外墻應采取防火構造措施,如設置防火隔離帶等。相對這類有機保溫材料,伊通保溫系統具有極好的防火性和燃燒性,不會產生有毒氣體。根據國家有關機構檢測:伊通保溫塊耐火極限可達兩個小時以上。
三是外飾面層應采用涂料(或彩色砂漿)。系統中的保溫層多為輕質多孔材料、剪力強度較低,所以飾面層不宜采用面磚。如黏貼面磚必須要有可靠的措施,以防止面磚脫落傷人。而伊通保溫系統表面有保護層進行加固,具有高強度和優良的抗沖擊性能。
四是系統的耐久性能應滿足要求。在正常使用和維護條件下,外墻外保溫工程的使用年限應不少于25年。伊通保溫系統主材均為無機硅酸鹽材料,具有優良的抗老化性,壽命和混凝土無機材料相當,是其他保溫材料所不能比擬的。參考資料:廈門建材聯合網
1、基層處理的清潔處理:徹底清除基層墻體表面浮灰、油污、脫模劑、空鼓及風化物等影響粘結強度的材料。
2、粘接力的增強:為增加擠塑板與基層幾面層的粘結力,應在擠塑板兩面各刷界面劑一道。 3、專用粘結劑的配置:在一個干凈塑料桶中加入5份(重量比)干混砂漿、1份凈水,邊加水邊攪拌,然后用手持式電動攪拌器攪拌5分鐘,攪拌均勻,稠度適中便可。
專用粘結劑的配置只準許加入凈水,不得加入其他添加物(劑)。 4、擠塑板的安裝:將配置好的專用粘結劑涂抹在尺寸為1200*600,對角線誤差小于2的擠塑板背后,并迅速粘貼在墻面上,擠塑板粘貼應分段自下而上沿水平方向橫向鋪貼,每排板應錯縫1/2板長,局部最小錯縫不得小于100。
以防止表面結皮而失去粘結作用。之后在進行檢查:用2米靠尺壓平操作,保證其平整度及粘貼牢固,板與板之間要擠緊,不得有縫,因切割不直形成的縫隙,用擠塑板條塞入并磨平。
每粘完一塊便將擠出的專用粘結劑清除。 5、安裝固定件:將固定件錨入深度約為50的基層墻體,按設計要求的位置進行鉆孔安裝,孔徑10,自攻螺絲、工程塑料膨脹釘帽與擠塑板應保持表面齊整或略擰入一些。
固定件應在擠塑板粘貼8小時后開始安裝,并在其后24小時內完成。 6、打磨:擠塑板接縫不平處應用粗砂紙做圓周運動形式的打磨,并及時將擠塑板碎屑及浮灰用刷子清理干凈。
7、作裝飾線角:根據設計要求用墨線彈出需要做水平豎直方向的線角校正,凹、凸線角則使用開槽器將擠塑板切成凹凸口,并保證其牢固性。 8、抹底層聚合物砂漿:將配置好的聚合物砂漿均勻的涂抹在擠塑板上,厚度為2 9、壓入網格布:按實際情況進行網格布的尺寸設計,門窗等洞口周圍網格布翻包都應在四角設有網格布,在洞口及網格布翻包部位的擠塑板則的正側面均需涂抹聚合物砂漿。
10、抹面層聚合物砂漿:在摸完底層的聚合物砂漿并壓入網格布之后,待砂漿凝固至表面不粘手時,抹面聚合物砂漿的厚度以蓋住網格布為準,使聚合物砂漿總厚度為2。 5?3。
0。最好增加一層網格布,并按照前兩項工序進行兩邊,聚合物砂漿總厚度約為3。
5?4。0,以確保牢固性。
11、變形縫、界格縫處施工:墻身變形大多出現在金屬蓋縫板上,這時只需在金屬蓋縫板與擠塑板相接處及界格縫處填塞發炮聚乙烯實心圓棒,直徑應為縫寬的1。 3倍,分兩次嵌入密封膏,深度為縫寬的50?70%,注意不要污染兩邊擠塑板面層。
12、飾面層的施工:采用高水溶性的涂料時應修補聚合物砂漿不平處,并用細砂紙打磨,然后進行涂料施工。面磚則在粘結劑及勾縫砂漿時應采用專用瓷磚粘結劑。
13、修補孔洞:在腳手架拆除之后進性相同材料的孔洞填補,找平。 。
1、外墻保溫材料與基層墻體應有可靠的固定。
高層建筑應承受風荷載較大。保溫層應與基層(無機材料)有可靠的黏結,尤其是采用(有機材料)保溫板,一定要注意這個環節。
而由無機材料構成的保溫層,如伊通建筑保溫系統,與各種基層墻體(無機的混凝土、各類墻體材料等)具有良好的匹配性和相容性;同時受到風荷載作用下不會變形、剝落,具有高度的安全性和可靠性。 2、系統的防火性能應符合國家有關法律規定。
現在用于高層建筑的外保溫較多采用阻燃性聚苯板,這類材料具有可燃性,用于高層建筑外墻應采取防火構造措施,如設置防火隔離帶等。相對這類有機保溫材料,伊通保溫系統具有極好的防火性和燃燒性,不會產生有毒氣體。
根據國家有關機構檢測:伊通保溫塊耐火極限可達兩個小時以上。 3、外飾面層鄧應采用涂料(或彩色砂漿),系統中的保溫層多為輕質多孔材料、剪力強度較低,所以飾面層不宜采用面磚。
如黏貼面磚必須要有可靠的措施,以防止面磚脫落傷人。而伊通保溫系統表面有保護層進行加固,具有高強度和優良的抗沖擊性能。
