二灰土是用石灰、粉煤灰和土三種無機材料,按一定比例,通過專用機具,加水、拌和均勻、再攤鋪碾壓成型的一種路面結構層。
它的具體名稱視所用土的不同而定,二灰與砂礫稱二灰砂礫土,二灰與碎石稱二灰碎石土,二灰土與細粒土稱二灰土,二灰與工業廢渣稱二灰渣。二灰穩定土施工質量控制是保證工程質量的關鍵,只有科學組織施工,才能做出高質量的二灰土結構來。
否則,就會出現彈簧、起皮、開裂等常見病害。因此在二灰穩定土施工中要進行嚴格控制。
1、原材料控制 嚴格控制原材料的質量,不使用不符合要求的材料。在選材上應做到質量經濟比較,在滿足質量要求的前提下,力求經濟。
石灰:要符合Ⅲ級以上石灰各項技術指標的要求,采用消解后的石灰,石灰要分批進料,做到既不影響施工進度,又不過多存放;盡量縮短堆放時間,如存放時間稍長應予覆蓋,并采取封存措施,妥善保管。 粉煤灰:粉煤灰在二灰土施工中,在石灰的激發下,有慢性固結作用,使后期強度有較多的增長。
因此,應選用較細的,比表面積大的燒濕量小的粉煤灰,不應含有團塊,腐植質或其他雜質,其中SiO2、AL2O3和Fe2O3的總含量不小于70%,燒失量不大于10%,比表面積大于2500cm2/g(或90%通過0.3mm篩孔,70%通過0.075mm篩孔)。濕粉煤灰的含水量不宜超過35%,場地集中堆放的粉煤灰,予以覆蓋,以避免揚塵或雨水沖刷。
在運輸時保持潮濕,并加蓋蓬布,以防止粉末飛揚,產生污染。 土:宜采用塑性指數12-20的粘性土(亞粘土),土中土塊的最大尺寸不大于15mm.有機質含量>10%的土不得使用。
土中碎石、礫石顆粒的最大粒徑不超過37.5mm。在實際施工中,應結合當?shù)赝临|(zhì)情況,多做試驗,多比較,同時考慮工程成本進行優選。
水:凡飲用水皆可使用,遇有可疑水源,委托有關部門化驗鑒定。 2、施工過程 2.1施工參數的確定 在高等級公路的施工前首先要選出一段試驗段,通過試驗路段施工確定以下幾項內容: 計算用土量。
根據公式1-1計算土的松鋪厚度。根據穩定土的寬度及計算出的厚度和所用車輛的噸位,計算出每車土的攤鋪面積。
公式1-1: H=ρ0Ph(1+ω)K/ρ H-原材料松鋪厚度; ρ0-混合料最大干密度; p-原材料干質量與混合料干質量之比; ω-原材料含水量; ρ-原材料濕松密度; h-混合料壓實厚度; K-混合料壓實度。 計算粉煤灰(白灰)用量。
根據公式1-1計算粉煤灰(白灰)的厚度,根據粉煤灰(白灰)的松濕密度及寬度和車輛噸位,計算每車粉煤灰(白灰)的攤鋪面積。 確定最佳的集料配合比與松鋪系數 確定合理的作業長度及鋪筑厚度; 確定施工機械的配套情況; 確定攤鋪及碾壓機械的施工操作系數、集料含水量、密實度。
2.2路拌法施工工藝 二灰穩定土施工工藝流程。 2.2.1準備下承層 二灰穩定土的下承層表面應平整、密實,高程、寬度、橫坡度符合設計規定,沒有松散材料和軟弱地點。
2.2.2測量放樣 恢復中線樁,并在兩側邊緣外設指示樁,標出二灰穩定土層的邊緣的松鋪高程和設計高程。 2.2.3備料 粉煤灰的準備,如采用濕的粉煤灰應在使用前幾天運到現場,以便濾水,干的粉煤灰應在裝運前適當加水運送或用封閉車輛運輸,以免揚灰。

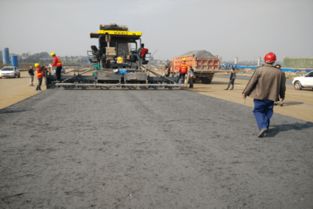

堆放時必須使粉煤灰含有足夠的水分(含水量15%-20%),以防飛揚,特別是干燥多風季節更應使料堆表面保持濕潤或加覆蓋。 2.2.4攤鋪 上料時指派專人在現場指揮,按進料順序并考慮均勻布置的原則,分別指揮車輛分塊卸料,并及時用平地機或推土機攤平,不足部分補齊,多的推走。
二灰土的上料順序為土、粉煤灰、消石灰,二灰渣的順序為粉煤灰、消石灰、二灰渣。運輸和攤鋪按工藝流程圖的層鋪法進行。
第一種材料攤鋪均勻后,先用推土機排壓1-2遍,然后再運送并攤鋪第二種材料;同樣在第二種材料層上鋪第三種材料。 2.2.5拌和及灑水 路拌法的拌和是在三層料都攤鋪好后進行。
工地上使用的是兩種拌和機械,一種是穩定土拌和機,一種是拖拉機帶鏵犁加缺口圓盤耙。二灰渣最好是先將細料拌和一遍。
拌和原則是先干拌,后灑水至最佳含水量濕拌。使用拌和機拌和時,是先干拌1-2遍,后濕拌2-3遍。
使用拖拉機時,是先干拌2-3遍,后濕拌5-6遍。拌和深度應達到穩定層底,嚴禁拌和層底部殘留素土夾層,應略破壞下承層表面1cm左右,不宜過多,以利上下層結合。
拌和過程中及時檢查含水量,如含水量不足則用噴管式灑水車將水均勻地灑在干拌后的混合料上,在考慮風干,在蒸發風干,蒸發的情況下,控制混合料含水量等于或略大于最佳含水量(1%左右)。在拌和過程中,要及時檢查拌和深度,使全深度拌和均勻。
撒的混合料上,在考慮風干,在蒸發風干,蒸發的情況下,控制混合料含水量等于或略大于最佳含水量(1%左右)。在拌和過程中,要及時檢查拌和深度,使全深度拌和均勻。
撒水車起撒處和調頭處應超出拌和段2米以上,防止局部水量過大?;旌狭弦珴梢恢?,無灰條、灰團和“花臉”,并且含水量適當。
拌和時應注意杜絕夾層及接頭處漏拌。 2.2.6整形 混合料拌和均勻后,立即用平地機初步整平和整形。
平整過程中應避免薄層補貼,盡可能采用刮削平整,用拉線檢查。
二灰結石的組分材料是:熟石灰、粉煤灰、碎石。
施工工藝注意事項:
1、施工季節
二灰結石本身早期強度低,在低溫條件下,其強度增長率更低,當氣溫低于5℃時,二灰結石強度幾乎不增長。二灰結石宜在春末和夏季施工。規范規定施工期的最低氣溫應在5℃以上,并在第一次重冰凍(-3℃~5℃)到來的一個月至一個半月之前完成。已經拌成的二灰結合料及二灰結石混合料的存放時間不宜超過24h,宜在當天拌和并攤鋪壓實。石灰、粉煤灰與石料拌和后,即進行各類物理化學反應。隨著時間的推移,二灰結石中的活性氧化物含量將迅速降低,若不及時碾壓成型,將影響二灰結石基層的質量。因此,施工時必須采用流水作業法,各工序應緊密銜接,盡量縮短從拌和到完成碾壓之間的延遲時間。
2、標高控制
標高控制主要依靠水準測量。測量工作雖簡單,但非常重要,底基層、基層標高的控制好壞直接影響到面層的厚度。因此,測量過程中應嚴格控制好各層標高。對于沒條件使用攤鋪機攤鋪二灰結石的路段,在碾壓結束之前,用平地機再終平一次,使其縱向順適,路拱和超高符合設計要求。對于局部低洼處,不再進行找平,留待鋪筑面層時處理,嚴禁薄層貼補。
3、壓實度檢測
二灰結石基層壓實度的檢測方法目前主要為核子密度儀法,檢測方便快捷,應用也日益廣泛。這里只強調檢測的及時性,在二灰結石強度未開始增長前即進行檢測,壓實度未達到設計要求時,即時繼續碾壓;否則,在其已達到一定強度時,再繼續碾壓,將造成強度的破壞,如不繼續碾壓則造成工程缺陷。
4、灑水養生
灑水養生時以保持表面濕潤為宜,切忌出現積水,粗集料之間存在過多游離狀態的水分,將降低Ca2+、Mg2+濃度,減緩離子交換,和化學反應過程。水分過少,空氣中CO2水溶過程無法進行,Ca(OH)2電離過程及一系列化學反應過程將無法進行,強度增長將無法進行。
放樣——培路肩——底基層處理——必要灑水——廠拌 ——運輸——按標準堆卸——推平—— 找平——刮平——初壓——找補——刮平——復壓——找補——終壓——養護。
(1)選料:白灰鈣鎂含量必是三級,含水量不能大于3%,粉煤灰0.075含量大于65%,含水量小于25%,碎(礫)石。級配合格最大粒徑小于等于4mm。
(2)拌和:均勻,不能缺白灰、粉煤灰,含水量要大于施工最佳含水量,似氣溫而定。(3)攤鋪:石料不能趕堆、不準后補二灰復蓋。
(4)一次成型、終壓后不能找補。(5)及時灑水養生、限制交通。
