(1)孔道壓漿料采用強度等級不低于42.5級低堿硅酸鹽水泥或低堿普通硅酸鹽水泥,摻入粉煤灰應符合《客運專線預應力混凝土預制梁暫行技術條件》3.2.7條規定。

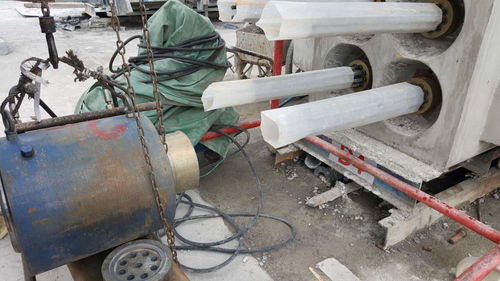

漿體水膠比不超過0.34,不得泌水,流動度控制在30~50s之間。(2) 壓漿前孔道用清水沖洗,高壓風吹干,管道真空度穩定在-0.06~-0.10MPa之間;漿體注滿管道后,在0.50~0.60MPa下持壓2min;壓漿最大壓力不超過0.60MPa。
(3) 啟動電機使攪拌機運轉,然后加水,再緩慢均勻地加入水泥,拌合時間不少于1min;然后將調好的水泥漿放入壓漿罐,壓漿罐水泥漿進口處設2.5mm*2.5mm過濾網,以防雜物堵管。(4) 壓漿順序:先下后上。
首先由一端以0.6MPa的恒壓力向另一端壓送水泥漿,當另一端溢出的稀漿變濃之后,達到規定的稠度后,保壓2min以上,封閉出漿口,繼續壓漿到壓力達到0.6MPa,管道出漿口應裝有三通管,必需確認出漿濃度與進漿濃度一致時,方可封閉保壓,漿體注滿管道后,應在0.50-0.60MPa下持壓2min,壓漿最大壓力不宜超過0.60MPa。若無漏漿則關閉進漿閥門卸下輸漿膠管。
(5) 壓漿用的膠管一般不超過30m,若超過30m則壓力增加0.1MPa。水泥漿攪拌結束至壓入管道的時間間隔不應超過40min。
(1)先張法 即先張拉鋼筋后澆注混凝土。
其傳力途徑是依靠鋼筋與混凝土的粘結力阻止鋼筋的彈性回彈,使截面混凝土獲得預壓應力。 先張法施工簡單,靠粘結力自錨,不必耗費特制錨具,臨時錨具可以重復使用(一般稱工具式錨具或夾具),大批量生產時經濟,質量穩定。
適用于中小型構件工廠化生產。 (2)后張法 ①有粘結預應力混凝土 先澆混凝土,待混凝土達到設計強度75%以上,再?gòu)埨摻睿ㄤ摻钍?/p>
這種做法使鋼筋與混凝土結為整體,稱為有粘結預應力混凝土。有粘結預應力混凝土由于粘結力(阻力)的作用使得預應力鋼筋拉應力降低,導致混凝土壓應力降低,所以應設法減少這種粘結。
這種方法設備簡單,不需要張拉臺座,生產靈活,適用于大型構件的現場施工。 ②無粘結預應力混凝土 其主要張拉程序?yàn)轭A(yù)應力鋼筋沿全長外表涂刷瀝青等潤滑防腐材料→包上塑料紙或套管(預應力鋼筋與混凝土不建立粘結力)→澆混凝土養護→張拉鋼筋→錨固。
施工時跟普通混凝土一樣,將鋼筋放入設計位置可以直接澆混凝土,不必預留孔洞,穿筋,灌漿,簡化施工程序,由于無粘結預應力混凝土有效預壓應力增大,降低造價,適用于跨度大的曲線配筋的梁體。
防止預應力鋼束銹蝕、降低錨具持荷、聯結梁體分散應力,起到固定鋼絞線、防止空氣侵蝕、提高梁體強度的作用。
這種T型梁是后張法預制預應力構件,一般用在吊車梁等活荷載的位置,張拉和壓漿可以減少構件的裂縫展開,提高構件的使用壽命。
擴展資料:
孔道壓漿注意事項:
1,用高壓水沖洗孔道,以沖走雜物并濕潤孔道內壁,防止干燥的孔壁吸收水泥漿中的水分而降低漿液的流動性,清洗完后,可用不含油的壓縮空氣排出管道內的積水。
2,用高速攪拌機,使水泥漿能充分拌和,以保證漿體質量。
3,現場檢查每盤水泥漿的稠度,一般均控制在30 ~ 40秒(普通壓漿規范規定稠度為14~18秒),漿體應達到無離析及分層現象,泌水率< 2%,并且拌和后泌水在24 h內重新被漿體全部吸收。
4,水泥漿自拌和至壓入管道的延續時間,視氣溫情況而定,一般控制在30 ~ 45分鐘,漿體在使用前和壓注過程中須連續攪拌。
5,壓漿管選用高強橡膠管,抗壓能力22MPa,要求壓漿時不易破裂,連接牢固,不得脫管。
6,在曲線預應力孔道的最低處要留設壓漿口,最高處和孔道末端要留設排氣(漿)口,水泥漿由最低處壓入孔道,按照水泥漿的行程封堵排氣口,排氣口全部封堵完后,持壓時間不少于2分鐘,最大壓力不宜超過1.0MPa。
7,壓漿過程應連續一次性完成,中途不得停止,為防止壓漿中途斷電,應提前準備好發電機,并且儲漿筒中的漿體要不停地?cái)噭?dòng)。
8,若遇孔道堵塞時,應立即用高壓水將孔道沖洗干凈,重新壓漿,以保證壓漿飽滿密實。如無法清通,應沿著管道軸線用電鉆鉆數孔,通過壓水的辦法逐步找出管道堵塞位置,在堵塞處的兩邊各鉆一孔,分兩段孔道將水泥漿壓注飽滿。
(1)預應力筋張拉后,應及時進行孔道壓漿,多跨連續有連接器的預應力筋孔道, 應張拉完一段灌注一段。
孔道壓漿宜采用水泥漿。水泥漿的強度應符合設計要求;設計無要 求時,不得低于30MPa。
(2) 壓漿后應從檢查孔抽查壓漿的密實情況,如有不實,應及時處理。壓漿作業,每一 工作班應留取不少于3組砂漿試塊,標準養護28d,以其抗壓強度作為水泥漿質量的古 依據。
(3) 壓漿過程中及壓漿后48h內,結構混凝土的溫度不得低于5°C,否則應采取保溫措 施。當白天氣溫高于35°C時,壓漿宜在夜間進行。
(4) 埋設在結構內的錨具,壓漿后應及時澆筑封錨混凝土。封錨混凝土的強度等級_符 合設計要求,不宜低于結構混凝土強度等級的80%,且不低于30MPa。
(5) 孔道內的水泥漿強度達到設計規定后方可吊移預制構件;設計未要求時,應不低于 砂漿設計強度的75%。
