地基處理實習報告范文
走向社會,參加實習,可以幫助我們擺正自己的位置:不盲目自大,也不過分自卑。下面是小編整理的幾篇地基處理實習報告范文,希望能夠幫你解決煩惱。
實習報告這是大四的第二學期,作為一個即將要步入社會的學生,為了鞏固我們所學的理論知識,我們進行了為期5周的工程管理畢業實習,我選擇的單位是番禺南沙開發建設有限公司,在這里我了解了一個工程的豎向塑料排水板處理軟地基。我國東南沿海地區廣泛分布著軟性土層,其壓縮性高,透水性差,強度較低,地基承載力和穩定性往往不能滿足工程要求,這種地基通常需要采取處理措施,塑料排水板堆載預壓排水固結法是處理基的有效方法之一。用此預壓排水固結法可以使地基的固結,沉降在加載預壓期間大部分或基本完成,并加速地基土的抗剪強度的增長,從而提高地基的承載力和穩定性。
1、工法特點排水板質量輕,強度高,單孔過水?dāng)嗝娲?排水暢通;耐久性好,成本較低.堆載預壓材料可就地取材,成本較低。塑料排水板斷面小,對地基擾動小;在施工過程中其排水溝槽截面不易因受土壓力作用而壓縮變形.采用機械埋設,施工效率高,可縮短地基加固周期。
2、適用范圍用于工業與民用建筑,機場跑道,體育場地,冷藏庫,水池,道路,堤壩,碼頭堆場等軟弱地基土的處理。

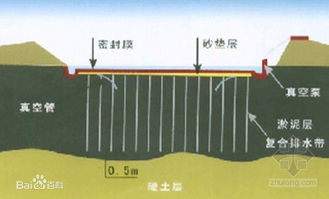

3、工藝原理排水板的內部為聚乙烯或聚丙烯加工而成的多孔道板帶,外包土工織 物濾套,具有隔離土顆粒和滲透功能,通過在軟土地基中設置豎向塑料排水板,水平方向設置排水通道,然后在地面分級堆載預壓,將土體中的孔隙水排出,從而使地基發生沉降,地基土逐漸固結,達到提高地基承載力和穩定性的目的。
4、塑料排水板水下軟基處理工藝流程及圖例 原位測試及室內土工試驗基底堵埋設置水準點及工作基點鋪設砂礫石墊層埋設沉降儀、位移觀測樁標定排水板位置裝載沉降及復位觀測插板機就位打設塑料排水板拔出導管用砂回填孔洞塑料排水板接頭處理插板機移位填土預壓數據分析露基整修
5、施工準備1)明確設計意圖,了解地質勘察資料,施工場地的周圍環境及場地外排水設施; 2)根據設計要求編制施工組織設計,對班組進行技術交底;3)平整場地,修筑臨時施工便道;4)布設施工測量基線,并根據建設單位提供的測量控制基準點進行場地高程測量;5)劃分施工區段,標出分界線;編制安排打設順序;6)確定插板機的形式,套管形狀和尺寸,管靴的形狀,尺寸及材料.
6、鋪設水平排水砂墊層1)宜采用含泥量小于3%的中砂,滲透系數不低于10-3cm/s;2)排水砂墊層的厚度一般為300mm~500mm;3)排水砂墊層的施工宜采用機械分堆攤鋪法或人工攤鋪法,在施工過程中要避免對軟土表層的過大擾動,必要時鋪設土工布,以免造成砂土泥混合,影響排水效果.
7、排水板施工
1)測量定位:用全站儀或經緯儀,鋼尺確定打設區域控制角點位置,放出每個塑料排水板的打設點位置,并做好標記;
2)插板機就位:根據打設板位標記進行插板機定位;
3)安裝管靴:將塑料排水板穿過插板機的套管,從套管下端穿出,與專用管靴連接。
4)調整垂直度:調整插板機套管的垂直度,滿足相關規范規定的要求;
5)標高控制:在打設套管或打設架上設置明顯的深度標記,也可以配備打設深度自動記錄儀器或選擇可測深的排水板產品;
6)打設,拔管:將插板機套管(連同管靴和塑料排水板)插入地層,當排 水板插入到設計深度后,拔出插板機套管,則排水板被固定于孔底.
7)剪斷排水板:插打排水板完成后,拔出插板機套管,剪斷排水板,塑料排水板超過孔口的長度應能深入砂墊層不小于500mm,預留段應及時彎折埋設于砂墊層中.
8)檢查排水板板位,垂直度,打設深度,外露長度等,符合規范要求后方可移機,否則須在鄰近板位處重打;
9)插入塑料排水板后,在孔洞收縮之前,用中粗砂及時回填,防止泥土等雜物掉入孔內.
10)設置集水井和地面排水通道:施工過程中應及時與監理,業主,設計院溝通,根據地基處理后的排水量大小,設置集水井和地面排水通道,將排出的深層孔隙水排出施工場地.
8、堆載預壓
1)堆載預壓的材料宜采用素填土,砂等散料;
2)堆載要嚴格控制加荷速率,按設計要求分級加荷.根據堆載材料的密度,換算成相應散料的每級堆載高度,保證在各級荷載下地基的穩定性,同時要避免局部堆載過高而導致地基局部破壞.一般堆載控制指標是:最大豎向變形量不應超過10mm/d~15mm/d;邊緣水平位移不應大于5mm/d;孔隙水壓力不超過預壓荷載所產生應力的50%~60%;
3)堆載邊緣宜超出地基處理部位底邊緣并適當超出插板地帶;
4)大面積施工時可采用自卸車與推土機聯合作業,但要注意不能損壞已插好的排水板,更不允許超鏟將塑料排水板拔出.
9、施工監測與檢驗驗
1)地面沉降監測根據設計要求在軟土處理地段埋設沉降觀測標志,設置沉降板,沉降板鋼板可采用600mm×60mm×9mm的鋼板,直桿(沉降桿)為一根φ50mm的鋼管,并由一根套管及四塊鋼肋板將其焊接在沉降板上。沉降桿應隨填土升高而逐漸接高,一般每段接管的長度為500mm,兩端由螺紋接頭與空心管緊咬連接,隨著填土高度的增加接長觀測桿及套管.沉降觀測應有明顯的標志,防止施工碰撞;根據設計要求做好沉降觀測,埋設完應至少測量?jī)纱?以后每增加一級荷載,至少觀測兩次,并及時做好記錄.在預壓期應繼續進行觀測.
2)深層土體水平位移監測(測斜管)采用鉆機導孔埋設,達到要求的深度后,埋置Ф70mm雙向測斜管,測斜管底部應封死.管壁孔隙可采用注水泥漿或灌砂固定.監測時,采用測斜儀測試,每500mm測讀一次數據,監測頻次按設計要求.
3)孔隙水壓力監測在埋設地點采用鉆機鉆孔,達到要求的深度后,將孔隙水壓力計先后放入,相鄰孔隙水壓力計間應有隔斷措施,防止水壓連通,每個孔隙水壓力計間距應不小于1000mm,采用頻率接收儀進行監測.
4)深層沉降監測采用鉆機導孔埋設,達到要求的深度后,先埋置波紋管,第一節波紋管底部必須封死,至一定深度后,插入導管與波紋管一并壓至孔底.波紋管露出地面150mm~200mm,并用砼固定,導管外露300mm~500mm,并隨填土增高,接出導管并外加保護管.
采用水準儀測讀。
5)原位測試和室內土工試驗地基加固前和預壓穩定后,分別進行土體的物理力學性能試驗,靜力觸探試驗及十字板剪切試驗.試驗斷面視工程和地質變化情況而定.
10、卸載地基達到設計要求的預壓時間或沉降量的要求后,按設計要求方可分期分級卸載,并應繼續觀測地基沉降和回彈情況。我在實習中主要的工作是做造價預算的,通過熟悉塑料排水板軟基處理的工藝流程,對我在具體計算工程量時有了整體的認識及能更好的把握。比起單純地看圖紙想像施工流程,多走走工地還是非常有益于造價預算人員的。五個星期的實習真的很短,每天都要在學校與實習單位間來回,不管是太陽多么的猛烈,還是天氣多么的寒冷,雖然很累,但付出了總有回報,我學習到了很多書本上沒有的東西,這個畢業實習過得非常的充實、有意義。
地點:安徽省銅陵市。
時間:2012年03月24日。
目的':地基處理課程強夯法的野外實驗見習。
意義:通過地基處理課程的學習,掌握了各種地基處理方法的加固機理和設計計算,但對野外的設計;計算;操作;工藝流程和機械設備還缺乏了解,此次通過野外的見習和現場技術人員的講解,加深對野外現場各種知識的了解,進一步鞏固課堂上所學的知識。
施工單位:
野外實驗方法:步驟;各種數據及評價(包括地基處理的類型;步驟;夯錘重量;落錘高度及復合地基的承載力;夯數和夯距;工藝參數;施工工藝流程;常見問題和自己對該方法的評價):(1):地基處理的類型:雜填土地基上利用強夯法夯實(2):強夯法具體施工步驟:
1)清理并平整施工場地;
2)標出第一遍夯點位置,并測量場地高程;
3)起重機就位,使夯錘對準夯點位置;
4)測量夯前錘頂高程;
5)將夯錘起吊到預定高度,待夯錘脫鉤自由下落后,放下吊鉤,測量錘頂高程,若發現因坑底傾斜而造成夯錘歪斜時,應及時將坑底整平;
6)按設計規定的夯擊次數及控制標準,完成一個夯點的夯擊;
重復步驟3)至6),完成第一遍全部夯點的夯擊;
資源與環境工程學院實習報告 地基處理課程 2012學年 7)用推土機將夯坑填平,并測量場地高程;
8)在規定的時間間隔后,按上述步驟逐次完成全部夯擊遍數,最后用低能量滿夯,將場地表層松土夯實,并測量夯后場地高程。
(3):施工過程中注意事項:
1)開夯前應檢查夯錘重和落距,以確保單擊夯擊能量符合設計要求;
2)在每遍夯擊前,應對夯點放線進行復核,夯完后檢查夯坑位置,發現偏差和漏夯應及時糾正;
3)按設計要求檢查每個夯點的夯擊次數和夯沉量。
4)施工過程中應對各項參數及施工情況進行詳細記錄。
5)一般情況下夯錘重可取10~20t。其底面形式宜采用圓形。錘底面積宜按土的性質確定,錘底靜壓力值可取25~40kPa,對于細顆粒土錘底靜壓力宜取小值。錘的底面宜對稱設若干個與其頂面貫通的排氣孔,孔徑可取250~300mm
6)強夯施工宜采用帶自動脫鉤裝置的履帶式起重機或其它專用設備。采用履帶式起重機時,可在臂桿端部設置輔助門架,或采取其它安全措施,防止落錘時機架傾覆。
7)當?shù)叵滤惠^高,夯坑底積水影響施工時,宜采用人工降低地下水位或鋪填一定厚度的松散性材料。夯坑內或場地積水應及時排除。??
8)強夯施工前,應查明場地內范圍的地下構筑物和各種地下管線的位置及標高等,并采取必要的措施,以免因強夯施工而造成破壞。??
9)當強夯施工所產生的振動,對鄰近建筑物或設備產生產生有害的影響時,應采取防振或隔振措施。
(4):強夯法施工過程的評價:強夯法是在重錘夯實法基礎上發展起來的,而其加固機理又與它不一樣,這是一種地基處理的新方法。
資源與環境工程學院實習報告 地基處理課程 2012學年
I優點:
(1)適用范圍廣泛:
可以用于加固各類砂性土、粉土、一般黏性土、黃土、人工填土,特別適宜加固一般處理方法難以加固的大塊碎石類土以及建筑、生活垃圾或工業廢料組成的雜填土,采用置換法也可用于加固軟土地基。
(2)加固效果顯著:
地基經強夯處理后,可明顯提高地基承載力、壓縮模量。
(3)有效加固深度深:
單層8000KN·m高能量級強夯處理深度達12m,多層強夯處理,深度可達24~54m,一般能量強夯處理深度在6~8m在缺少試驗資料或經驗時可按下表預估。
(4)施工機具簡單:
強夯機具主要為履帶式起重機,一般輔以龍門架等設施,以便增加起吊能力和穩定
5)節省材料:
一般的強夯處理是將原狀土或者回填土方施以能量,減低建材的消耗。
(6)節省造價:
強夯工藝無需特殊的建筑材料,與樁基礎相比節省了建筑材料的購置、運輸、制作、打入費用,除了消耗油料和人工費用外,基本沒有其它消耗。
II.缺點:
(1)施工過程中震動比較大,不適合用于離建筑物和構筑物比較近的區域,容易產生擾動和擾民。
(2)對于土方含水量比較敏感,含水量高錘擊后容易造成橡皮土。
(3)施工場地不易太小,否則施工機具無法施工。
資源與環境工程學院實習報告 地基處理課程 2012學年
(4)施工中要掌握好機具的穩定性,重錘不要直接接觸磚塊和混凝土塊等硬物,否則易于出現傷亡事故。
(5):強夯法野外實習感想
回想此次去銅陵工地上實地觀察強夯地基處理方法的工程應用,雖然時間很短,但是讓我收獲了很多關于地基處理的專業知識,也對強夯法的具體施工方法、操作步驟以及一些注意事項的深刻認識。尤其在下雨過后的施工難度和遇到施工困難的解決措施。這次實習讓我體會到了外業的艱辛,內業的耐心,工作的細心,鍛煉了實際的能力,讓我在未來面對選擇時更有信心和勇氣。
在和專業的地基處理的工作者們談?wù)撈鸬鼗幚淼南嚓P(guān)問題,我發現我所了解和掌握的知識還遠遠不夠,在具體施工過程中,我總是充滿疑惑。感覺課本里面交給我們的只是一些基礎的理論知識,在以后的工作中想要把已學的基礎理論知識應用于實際的工程實踐中,還需要太多太多的鍛煉……
師傅們的熱情和樸實以及勤勞的工作態度,也深深地觸動了我的心靈。想想,現在離畢業工作的時間已經不多了,如何在這短短的不到一年的時間里養成一個良好的積極嚴謹?shù)墓ぷ髯黠L(fēng),也是學習的重點。世上無難事只怕有心人,只要你想干并且有一顆堅定不移的心,就一定會有收獲的……
在來去銅陵的路上,老師們的和藹可親,同學們的相互幫助(尤其在中午吃午飯的時候)也是一道道亮麗的風景線。患難見真情,同學的友誼是最珍貴的,我都會永遠記在心里。
總之,這次實習雖然感覺很累,但是真的收獲了很多東西,讓我看到了將來工作的希望,看到了兄弟的情深,看到了施工工人們的熱情友好,看到了老師們的愛崗敬業,看到了……希望以后還能有更多的實習,讓我學到更多的知識,實現自己的工程師夢!!!
(6):教師評語及成績:
[地基處理實習報告范文]相關文章:
1.地基處理實習報告范文
2.地基施工實習報告范文
地基處理試題及答案
地基處理是一門專業性比較強的課程,要學好這門課程,同學們還是要用心去學才能學好地基處理。下面是陽光網小編給大家整理的地基處理試題及答案,歡迎大家學習參考。
一、單項選擇題
1.砂井堆載預壓法不適合于(A )。排水固結法適用于飽和粘性土 A.砂土 B.雜填土 C.飽和軟粘土 D.沖填土
2.強夯法不適用于( C )地基土。強夯法不適用于淤泥及淤泥質土 A.松散砂土 B.雜填土 C.飽和軟粘土 D.濕陷性黃土
3.對于松砂地基不適用的處理方法是( )。 A.強夯法 B.預壓法 C.擠密碎石樁法 D.真空預壓法
4.下列不屬于化學加固法的是( B )。 A.電滲法 B.粉噴樁法 C.深層水泥攪拌法 D.高壓噴射注漿法
5.壩基處理的`重點是( A )。 A.強度、變形、防滲 B.變形 C.強度 D.強度、變形 6.在選擇地基處理方案時,應主要考慮( D)的共同作用。 A.地質勘察資料和荷載場地土類別 B.荷載、變形和穩定性 C.水文地質、地基承載力和上部結構 D.上部結構、基礎和地基
7.換填法不適用于( C )地基土。換填法適用于軟弱土和不良土 A.濕陷性黃土 B.雜填土 C.深層松砂地基土 D.淤泥質土
8.在用換填法處理地基時,墊層厚度確定的依據是( C )。 A.墊層土的承載力 B.墊層底面處土的自重壓力 C.下臥土層的承載力 D.墊層底面處土的附加壓力
9.用于換填墊層的土工合成材料,在地基中主要起的作用是( A )。 A.換填作用 B.排水作用 C.防滲作用 D.加筋作用
學習鳥網站是免費的綜合學習網站,提供各行各業學習資料、學習資訊供大家學習參考,如學習資料/生活百科/各行業論文/中小學作文/實用范文實用文檔等等!
聲明:本網站尊重并保護知識產權,根據《信息網絡傳播權保護條例》,如果我們轉載的作品侵犯了您的權利,請?jiān)谝粋€(gè)月內通知我們,我們會及時刪除。
蜀ICP備2020033479號-4 Copyright ? 2016 學習鳥. 頁面生成時間:0.155秒
